Kaiteet rantasaunan terassille

Loppukesästä viime vuonna (2024) pidetyn rantasaunan lopputarkastuksessa puutelistalle jäivät tarassin kaiteet. Kaideprojekti sittemmin viivästyi, kun päätimme lisätä toisen kulkuväylän eli toiset portaat saunalle.

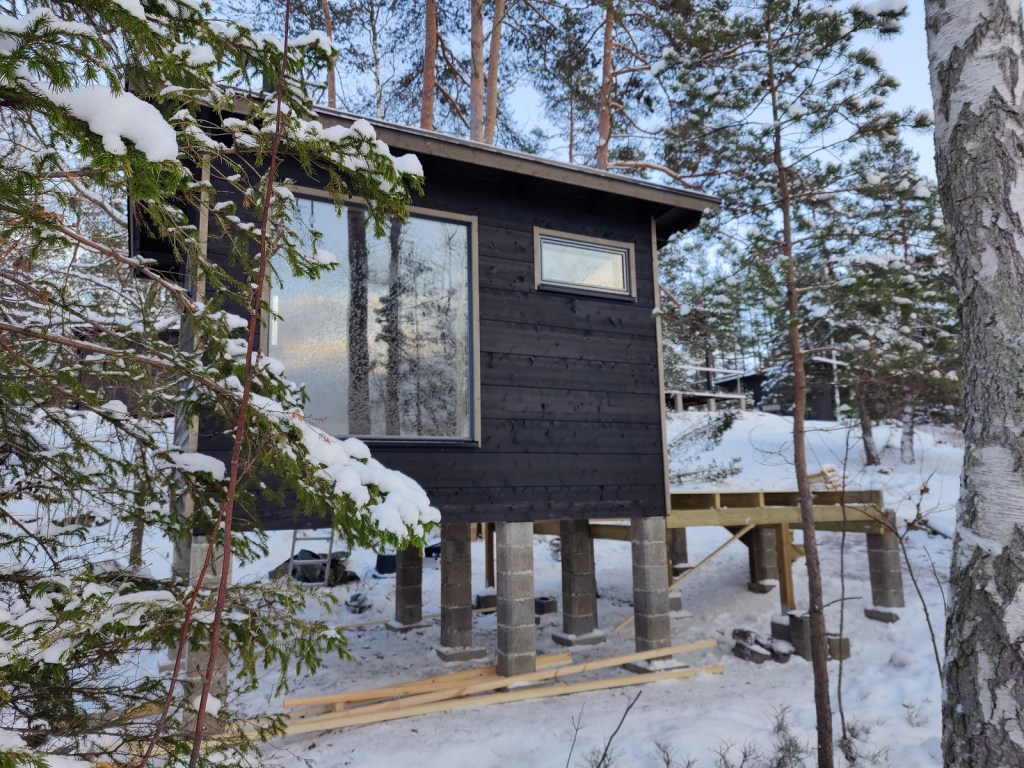

sauna mereltä ennen kaiteita
Ensivaiheessa kulku saunalle tapahtui kuvan oikeasta reunasta. Vasemmanpuoleiselle alueelle saunan ikkunan eteen pohdimme alkuun paljua, mutta siirsimme ko. projektin myöhempään ajankohtaan. Kulkuväylä siihen kuitenkin osoittautui tarpeelliseksi.

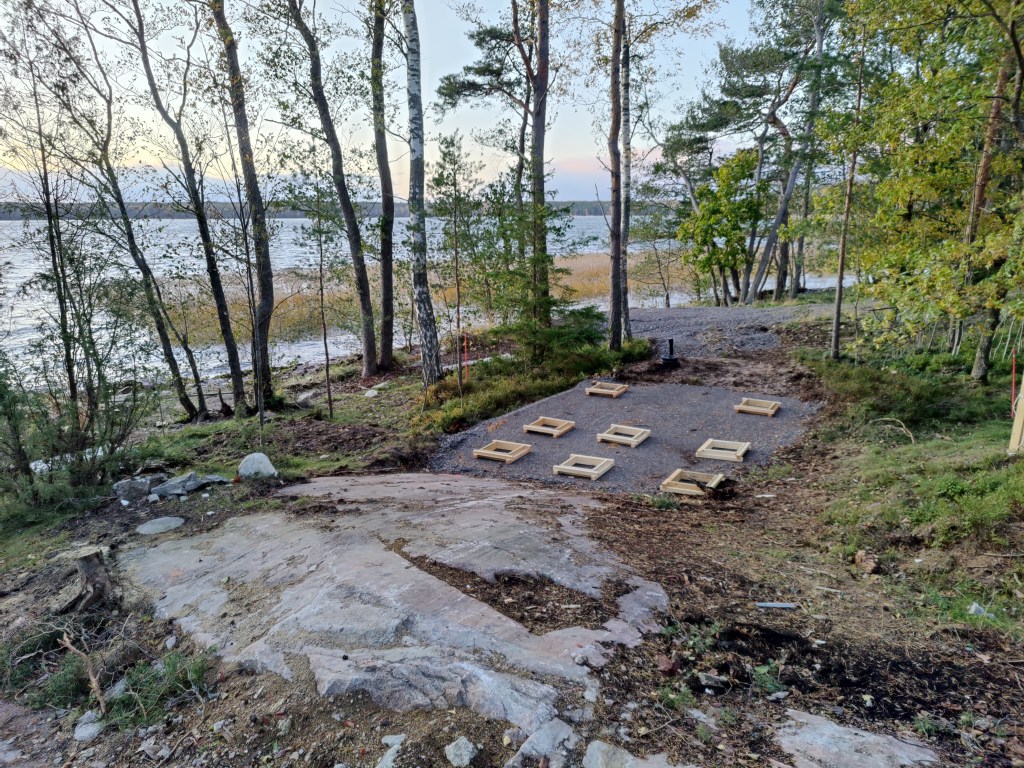

Parin lumisen talven jälkeen, vuoden 2025 talvi oli vuorostaan varsin leuto ja vähäluminen. Kylmässä ja kosteassa nikkarointi ei tietenkään koskaan ole miellyttävää, mutta routimaton maa ja plussakelit mahdollistivat ulkoilmatyöskentelyn myös helmikuussa.

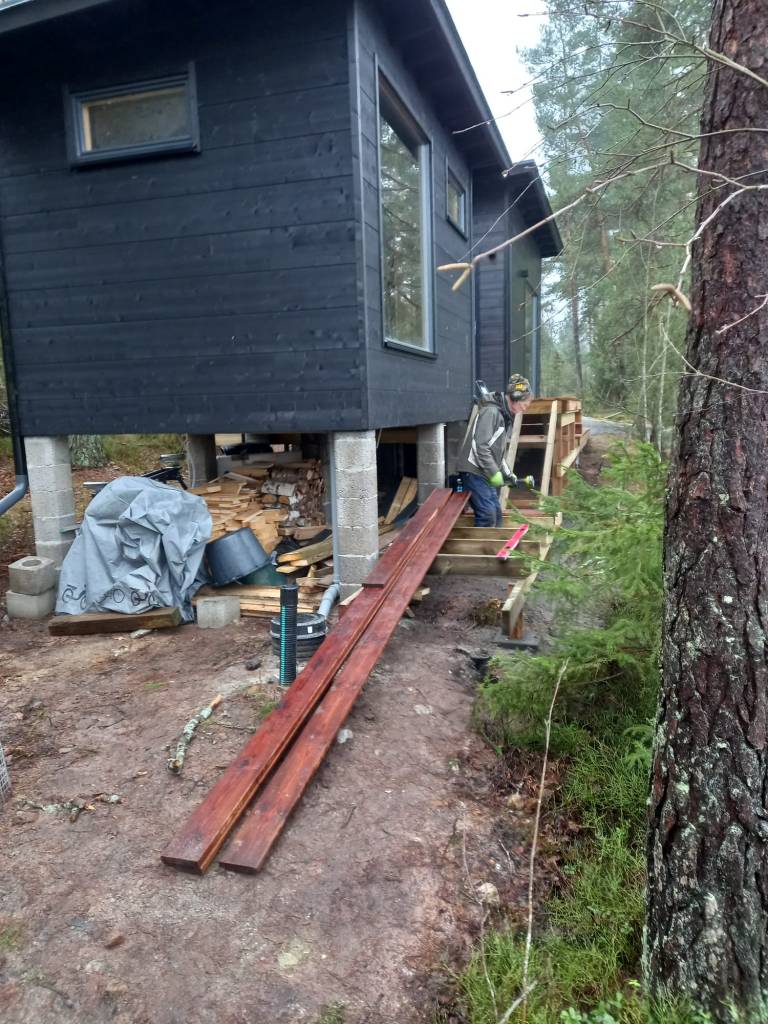

portaiden teon alkuvaihetta

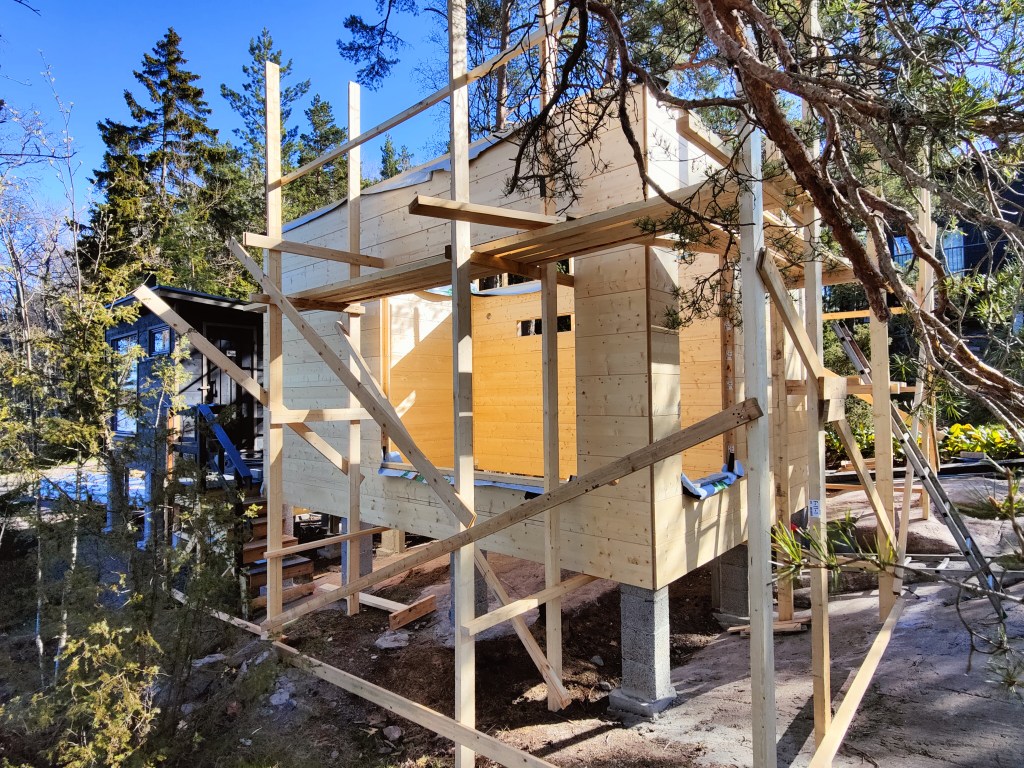

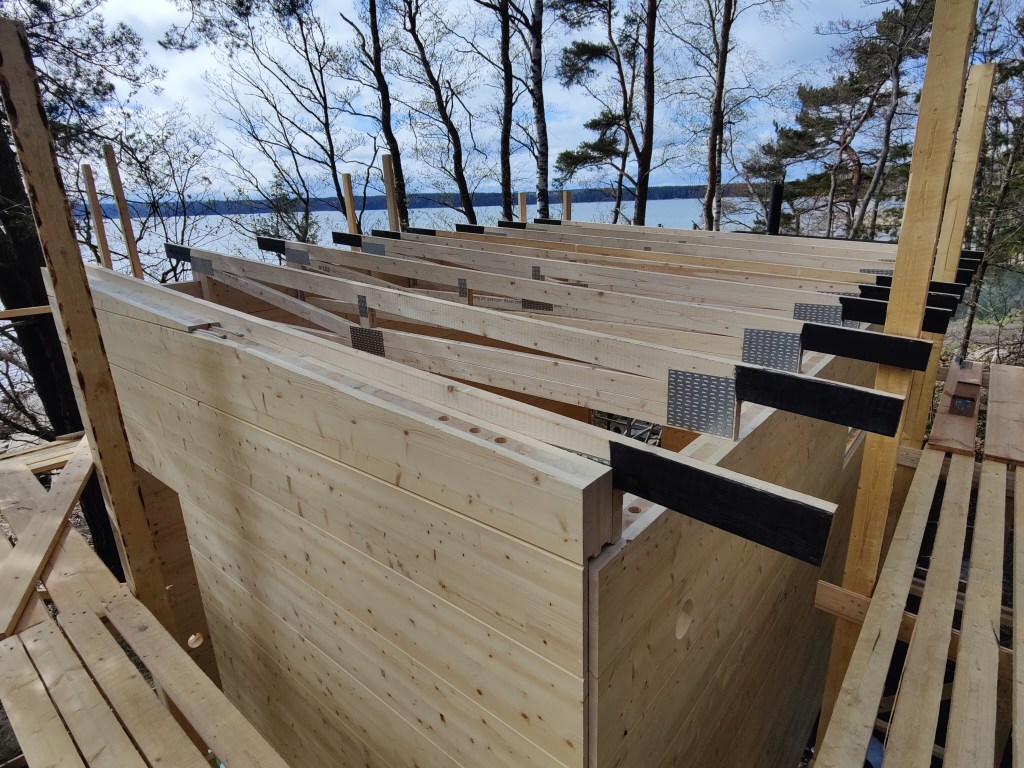

Lisäterassin ja portaiden runko alkaa hahmottua.
portaat ylhäältä nähtynä
Portaiden reisipuut ja askelmien kolmiopalat

Kun kulkuväylä saunan edessä ja portaat olivat valmiina pystyimme viimein tilaamaan kaiteet. Olemme olleet tyytyväisiä huvilan terassien mustiin teräspinnakaiteisiin, joten oli luontevaa ottaa samanlaiset myös tänne rantaan. Toimittajaksi valikoitui tällä kertaa Artiikki Oy Tuusulasta. Vaikka toimittaja vaihtui, ovat kaiteet aika hyvin samannäköiset.

Huvilan kaiteisiin laitoimme käsijohteet lehtikuusesta. Saunan kaiteisiin emme tätä halunneet. Pelkkä maalattu teräs on helppohoitoisempi ja ehkä jopa tyylikkäämpikin ratkaisu.

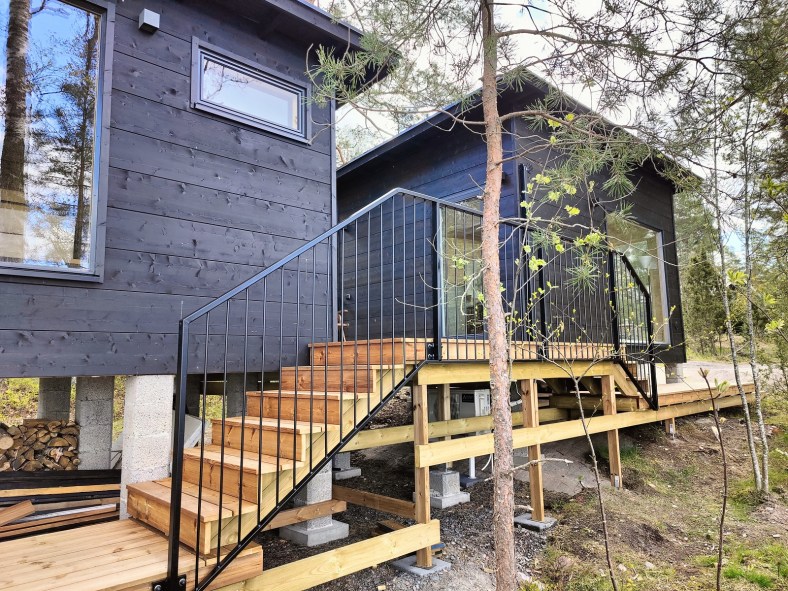

Koko komeus valmiina. Jokinlainen rimoitus tai vastaava olisi tarpeen, jotta terassin tukirakenteet jäisivät piiloon.
Väliterassin takaosa.
Avoin näkymä merelle.
Olemme vankkumattomia teräspinnakaiteiden faneja. Polttomaalattu teräs on käytännössä huoltovapaa ja näkymä kaiteiden läpi merelle on kaikisssa olosuhteissa avoin.

Kaideasennuksen jälkeen rantasauna ja sen myötä koko huvilakompleksimme on nyt virallisesti valmis. Jatkossa voimme siis vain lekotella ja nauttia aurinkoisista päivistä valmiissa ympäristössä. 🙂

Saunatupa valmiina

Rantasaunamme lopputarkastus oli elo/syyskuun vaihteessa. Muuten kaikki oli kunnossa, mutta terassin kaiteet eivät läpäisseet tarkastusta. Tämä ei tullut yllätyksenä, koska terassit eivät ole lopullisessa kuosissaan ja sitä myötä kaiteitakaan ei tarkastukseen mennessä voitu asentaa. Toistaiseksi mennään väliaikaisratkaisuilla ja kunhan lopulliset terassit ja kaiteet saadaan paikoilleen, riittää valokuvien lähettäminen rakennusvalvontaan.

Täässä kuvia rantasaunasta valmiina:

Saunakompleksimme julkisivu merelle. Kuten näkyy, pientä viimeistelyä vielä tarvitaan paitsi kaiteiden myös terassin katteen ja lisäportaiden osalta.
Rantasauna ylärinteen puolelta (päämökin suunnalta) vähän aiemmin kesällä.
Sisänäkymä, kun viimeinenkin lista oli paikallaan.
Kuva vastakkaisesta suunnasta. Vasemmalla ovesta näkyy väliterassi ja ovi saunaan.
Saunatuvan sisustus alkaa muotoutua.

Loppuun vielä 360 asteen video saunatuvan sisätiloista:

Yhteenveto

Kokonaisuutena projekti sujui ilman suurempia kupruja. Salvos toimittajana hoiti osuutensa lupaustensa mukaisesti ja asiakaspalvelu vastasi nopeasti sekä asiallisesti niihin muutamiin kysymyksiin, joita matkan varrella heräsi.

Salvoksen tuotteen hinta/laatu -suhde on tämän projektin perusteella hyvä. Erinomaiseen pääsy vaatisi tarvikkeiden laatutason nostoa. Tämä on tietysti subjektiivinen näkemys, johon varmaan löytyy eriäviä mielipiteitä. Asiaa pohtivien kannattaa käydä katsomassa ja tutkimassa Salvoksen esittelyrakennuksia. Ne vastaavat ainakin meidän kokemuksemme mukaan hyvin myös toimitukseen tulevaa tavaraa.

Eri syistä johtuen valitsimme saunalle ja saunatuvalle erilaiset toimituskokonaisuudet. Sauna tuli kohteeseen täysin valmiina, käytännössä kylpyvalmiina pakettina. Saunatupa puolestaan toimitettiin rakennussarjana. Molempien osalta tilaajan vastuulla oli perustusten teko. Yleisenä kommenttina voisi sanoa, että lopputuloksessa ei ole eroa. Asennusajassa on eroa tietysti enemmänkin. Saunan pystyttäminen vei minimaaliset kaksi tuntia, saunatupaan käytimme neljä kuukautta.

Rakennussarjan etuna kuitenkin on, että pintamateriaalien, värien yms. yksityiskohtien miettimiseen on enemmän aikaa. Esimerkiksi sähkökalusteiden tarpeet pystyy huomattavasti paremmin havainnoimaan, kun seinät ovat pystyssä.

Jos lukija pohtii kumpaan vaihtoehtoon (rakennussarja vs. valmistoimitus) päätyy, niin kannattaa miettiä, miksi ostaisi rakennusarjan. Valmistoimitus maksaa tietysti asennuksen verran enemmän, mutta siinä säästyy paitsi paljon aikaa, myös monilta rakentamisen aikaisilta riskeiltä ja hankaluuksilta.

Meillä on nyt kokemusta sekä Kontion että Salvoksen hirsirakennuksista. Mielenkiintoinen ero näiden kahden yrityksen välillä on, että siinä missä Kontio pyrki myymään mahdollisimman paljon, Salvoksen pyrkimys oli myydä mahdollisimman vakiomuotoista tuotetta. Muutokset ja lisäykset vakioratkaisuihin olivat enemmän tai vähemmän vaikeita ja joskus jopa mahdottomia. Epäilemättä on kuluttujan etu, että markkinoilta löytyy erilaisia tuotteita eri tilanteisiin ja tarpeisiin.

Rantasaunamme osalta on vielä siis jäljellä terassien viimeistely ja sitten onkin aika jatkaa seuraavien projektien merkeissä. Palataan asiaan, kunhan uutta uutisoitavaa ilmenee!

Maalaushommia

Huopakaton ja ikkunoiden asennuksen jälkeen saunatupa oli teknisesti ottaen vedeltä suojattu. Pintojen kestävyyden ja varsinkin esteettisyyden kannalta oleellinen työvaihe oli vielä jäljellä: maalaus.

Päärakennuksen ja vierasmajan hirsiseinät käsittelimme aikoinaan sekä ulkoa että sisältä tuotteella nimeltä Rubio Monocoat. Kokemuksiamme tästä tuotteesta löytyy esim. näistä aiemmista kirjoituksista:

Tällä kertaa päätimme kuitenkin ottaa riskin ja turvautua Suomessa yleisemmin saatavilla oleviin tuotteisiin. Tässä postauksessa käymme läpi valitut tuotteet ja miten niiden kanssa onnistuimme.

1. Ulkoseinät

Ulkoseinien osalta olennaiset päätökset tehtiin jo tilausvaiheessa edellisenä syksynä. Salvos helpotti valintoja. Heillä oli rajatut vaihtoehdot, joista valita. Tuvan ulkoseiniin tuli Tikkurilan Valtti Plus Color -kuullote, sävynä Piki (TVT 5089). Kyseessä on myös sama tuote ja värisävy, jolla Salvos oli jo tehtaalla käsitellyt saunan seinät.

Valtti Plus Color

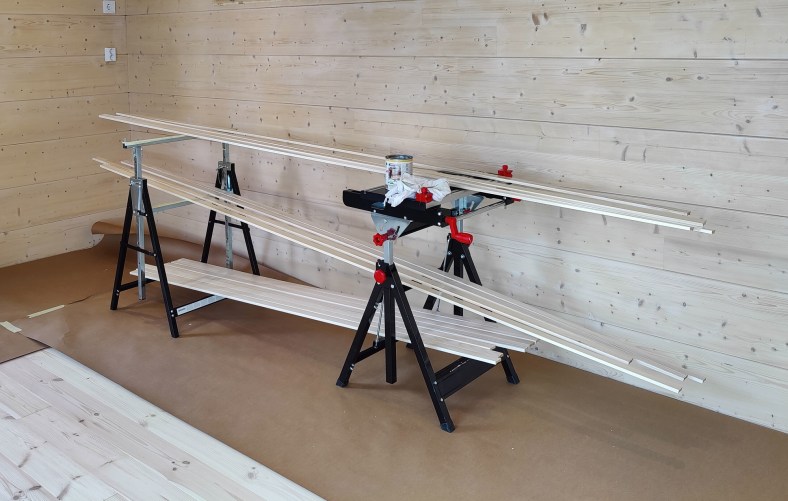

Tuvan rakentamisen alkuvaiheissa keväällä maalasimme räystäslautoja samalla tavaralla, kuin seiniä myöhemmin kesällä.

Lopputulokseen vaikuttaa tietysti moni asia, mm. valittu tuote, pintojen laatu, säätila ja tietysti myös maalari itse. Yritän tässä keskittyä vain tuohon ensimmäiseen niissä puitteissa, joissa tällainen ei-ammattilainen asiat on kokenut ja ymmärtänyt.

Valtti Plus Color on vesiliukoisena miellyttävä tuote. Seinät käsiteltiin kahteen kertaan. Yllättävää oli, että kuullotteen kuivuminen oli todella hidasta. Vielä senkin jälkeen, kun pinta oli periaatteessa kosketuskuiva, siitä irtosi mustaa väriä. Näin etenkin paikoissa, joissa kuullotetta oli jäänyt paksumpi kerros. Pinta pysyi myös kiiltävänä varsin pitkään, mutta muuttui kyllä himmeäksi ajan myötä. Tämä lienee yhteydessä edellä mainittuun värin tarttumiseen.

Tupa seinät maalattuina
Seinät ovat saaneet väripintansa.

Lopputulos on periaatteessa ok. Pinnan tasaisuus ei saunatuvan osalta ole samaa luokkaa kuin Salvoksen tehtaalla työstetyssä saunarakennuksessa. Arvaukseni on, että siellä pintakäsittelyt tehdään koneellisesti tai ainakin ruiskuttamalla. Siveltimellä emme me ainakaan päässeet samaan tasaisuuteen. Tuvan värisävystä tuli saunaan verrattuna niin ikään hieman erilainen. Onneksi  sävyero on pieni, hivenen ruskeaan taittava. Tuvan seinät ovat itse asiassa jopa paremmin kohteemme muihin rakennelmiin sopivia.

Yhteenvetona voi sanoa, että ulkoseinien osalta Rubio Monocoatilla saatu lopputulos on käyttämistämme tuotteista selkeästi paras. Valitettavasti mitään ei saa ilmaiseksi. Rubion tuotteet maksavat enemmän, niiden työstäminen on huomattavasti monimutkaisempaa ja koko prosessi vaatii suurempaa tarkkuutta, kuin ns. valtavirran tuotteiden kanssa tilanne on.

2. Sisäseinät ja -listat

Saunatuvan sisäseinien osalta päätimme niin ikään kokeilla meille uutta tuotetta: Teknoksen Helo Solana Wax -hirsivahaa (sävy TM T3072). Tämä oli virhe. Meidän taidoilla ja Salvoksen hirsien höyläpinnoilla lopputulos on juuri ja juuri siedettävä. Isoin ongelma on värin epätasaisuus.

Helo Solana Wax

Kokeilimme erilaisia uusintakäsittelyjä välihionnan kanssa ja ilman, mutta lopputulemana oli aina sama epätasaisuus. Käsittelimme Solana Waxilla myös ovi- ja ikkunalistat. Yllättävää kyllä niin ainakin tällaisissa pienissä pinnoissa lopputulos oli huomattavasti parempi, väri oli tasainen ja sävy selkeästi voimakkaampi.

Sisäseinien osalta kokemuksemme oli jälleen se sama: tuli ikävä Rubio Monocoatin jälkeä.

3. Sisäkatto

Saunatuvan sisäkaton paneelit kuuluivat puuvalmiina Salvoksen toimitukseen. Ne olisi pitänyt ymmärtää tilausvaiheessa raksia pois toimituksesta. Sekä paneelien profiili että laatu eivät olleet lainkaan sitä, mitä toivoimme.  Koska paneelit olivat jo pihassa ja maksettuina, päätimme kuitenkin ottaa riskin ja maalata sekä asentaa ne paikoilleen.

Paneelien laatu näkyi toki jo heti nippuja avatessa. Lisähaasteita tuli, kun aloimme etsiä kattoon sopivaa maalia. Jostain syystä kukaan ei suoraan osannut sanoa, mikä tuote olisi tähän tarkoitukseen sopiva. Pitkähkön miettimisen jälkeen päädyimme Teknoksen Paneeliseinämaaliin. Tämä silkinhimmeäksi mainostettu maali kahteen kertaan siveltynä Salvoksen mökkilaadun paneleihin tuotti kelvottoman lopputuloksen. Jokainen paneelien epätasaisuus, oksa ja virhe korostuivat himmeässä maalipinnassa.

Asensimme paneelit ja heti näkyi, että jotain oli asialle pakko tehdä. Maalasimme paneelit vielä kertaalleen Teknoksen Futura Aqua 20 puolihimmeällä kalustemaalilla, sävy NCS-S0502-Y. Ei lopputuloksesta vieläkään aivan moitteeton tullut, mutta siedettävä kuitenkin.

Ensimmäinen epäonnistunut valinta.
Ensimmäisen yrityksen paikkasimme kelvolliseksi tällä toisella tuoteella.

4. Lattia

Saunatuvan lattialaudat ostimme paikallisesta K-Raudasta. Laudat ovat 28×145 millistä mäntyä ja tulivat kohteeseemme puuvalmiina. Taas oli päätettävä, millä aineella laudat käsittelisimme.

Tavaran saatavuus, hinta ja laatu ovat ilmiselvästi kehittyneet kuluttajalle epäsuotuisiin suuntiin. Toki saimme näistäkin tarvikkeista kohtuullisen hyvän lattian, mutta hukkaa tuli arvioitua enemmän ja aikaa piti käyttää miettimiseen enemmän kuin täysin priiman tavaran kanssa olisi ollut tilanne. Kuvan lautojen paraatipuolen ruhjeiden lisäksi haasteena oli useiden lautojen pahasti haljenneet päädyt. Reklamoimme asian K-Raudalle. He lupasivat lähettää palautteen valmistajalle ja lisäksi antoivat meille pienen hyvityksen aiheutuneesta vaivasta.

Edellisessä rakennelmassamme käytimme lattiaan Uulan pellavaöljymaalia. Tällä kertaa halusimme aineen, joka olisi helpompi työstää ja jolla saisimme kuultavan lopputuloksen. Valitsimme Osmo Colorin Öljyvahan (sävy 3041 Valkotammi). Jonkinlaiseksi yllätykseksi osoittautui, että valinta osui aivan nappiin. Seinien ja katon hankaluuksien jälkeen odotus oli, että eiköhän lattiankin osalta jotain ongelmia tulisi. Näin ei kuitenkaan käynyt. Osmo Color on riittoisaa, levittäminen sujuvaa ja lopputulos oikein mallikas. Tätä ainakin voimme lämpimästi suositella.

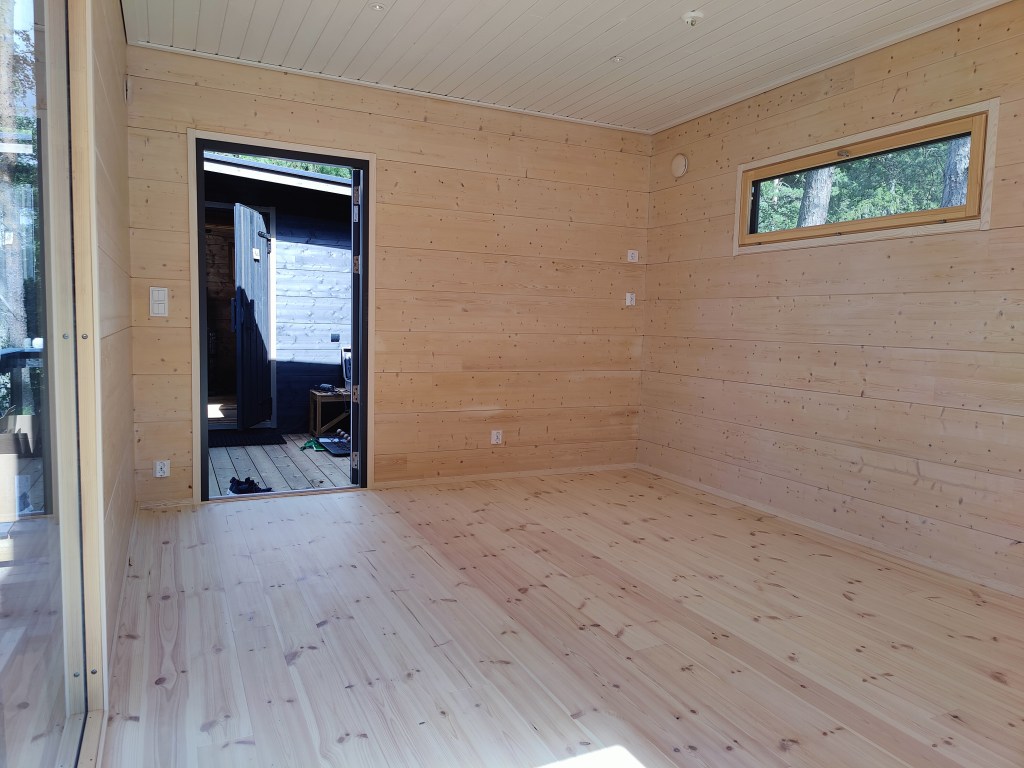

Sisätilat valmiina viimeistä listaa ja sähköasennuksia myöten.

Uuden rantasaunan pystytys alkaa olla nyt loppusilausta vaille valmis. Ensi jaksossa päästäänkin jo esittelemään rantasaunaa lopputarkastuskunnossa sekä vetämään yhteen projektin kokemukset.

Huopaa ja eristeitä

Saunatuvan katteeksi talotehdas oli valinnut Icopalin hitsattavan kaksikerrosbitumin. Aiempien projektien myötä oli kertynyt kokemusta liimasaumaisten yksikerroshuopien asentamisesta. Mutta nyt siis piti selvitä kahdesta kerroksesta, jotka lisäksi hitsattiin kaasuliekillä kiinni sekä kattoon että toisiinsa.

pellit asennetuina
Huovan alla katon reunoilla on pellitys, joka ohjaa veden pois räystäslaudoista.

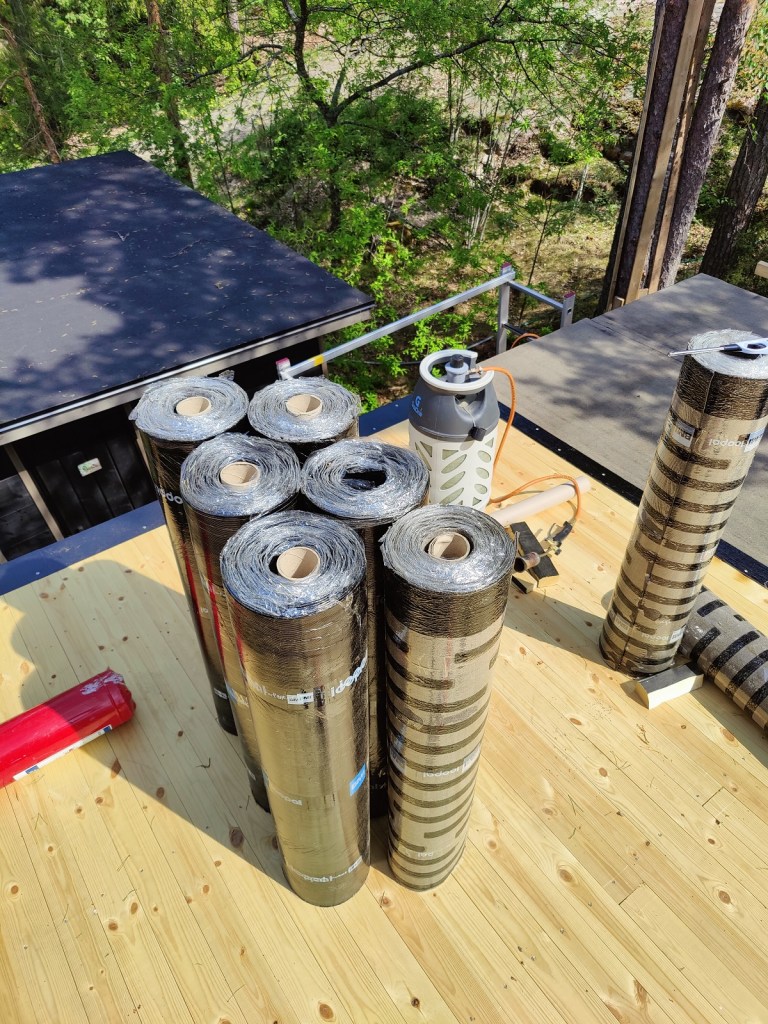

Talkooporukkamme vielä viimeisinä töinään nosti huovat ylös katolle. Se oli ystävällisesti tehty, koska yksi rulla painaa yli 40 kiloa. Raidallinen tavara on aluskermiä ja täysin musta on edellisen päälle hitasattava pintakermi.

Kesä 2024 on ollut ilmojen osalta enimmäkseen rakentamista suosiva. Poikkeuksena tämä kaasupolttimella huovan asennuksen opettelu rutikuivalla katolla. Pieni kosteus ja alemmat lämpötilat eivät olisi olleet pahasta. Onneksi lähipiirissä oli tulitöiden asiantuntijoita, joten vahinkoriskit saatiin minimoitua.

Valmistajan sivuilta löytyy selkeät ohjevideot. Alle tuli raidallinen alushuopa ja sen päälle kokonaan alapuolelta bitumilla kyllästetty ulompi kerros. Isoin haaste työssä oli kuumentaa huopa juuri sopivasti. Liian kylmänä ei huopa tartu alustaan ja liian kuumana koko huopa muuttuu mössöksi ja varsinkin päällimmäiseen kerrokseen tulee rumia jälkiä. Onneksi kyse on kuitenkin katosta – nuohooja lienee niitä ainoita ulkopuolisia, joilla on mahdollisuus arvostella lopputulosta. Heilläkin (toivottavasti) on fokus muissa asioissa.

Niin vain saimme katon ”huovutettua”. Tässä kuvassa myös ennakkoa tulevasta eli seinät ovat saanet värinsä. Aiheesta lisää tulevissa kirjoituksisssa.

Vaikka lopputuloksesta ei kaikin osin visuaalisesti aivan virheetön tullutkaan, niin eiköhän se tärkein eli vedenpitävyys joka tapauksessa toteudu. Jatkon osalta visiona on saada tuvalle viherkatto, mutta se on sitten jo ihan oma projektinsa. Pelkällä huovalla mennään nyt alkuun.

Periaatteet romukoppaan. Ainakin osittain.

Näin ne hyvät periaatteet saavat antaa periksi. Muovien käyttö puurakenteiden yhteydessä tuntui alkuun vaikealta hyväksyä. Nyttemmin käytännöllisyys on alkanut olla merkittävämpi tekijä. Esimerkkinä tässä kohteessa ovat ylä- ja alapohjan eristeet.

Vielä edellisessä projektissa eli vierasmajassa käytimme ekovillaa ja höyrynsulkupaperia sekä lattiassa että katossa. Saunan osalta Salvos oli nyt päättänyt meidän puolestamme, että eristeet ovat Finnfoamia. Pienemmillä kerrospaksuuksilla ja vähemmällä asennusähkimisellä saadaan vähintään yhtä hyvä eristys ja varma ilmansulku.

Salvoksen peruspakettiin kuuluu 100 mm:n Finnfoamit. Kymmenen senttiä tuntui sen verran vähältä, että tilasimme kattoon varmuuden vuoksi ylimääräiset 50 milliä. Jostain syystä pakettiimme oli laitettu samat lisäeristeet myös lattiaan. Kokonaisuuden kannalta olisi ollut parempi laittaa lattian lisäeristeetkin mieluummin yläpohjaan, koska alakautta ei lämpö niin helposti karkaa. Rakenteet oli kuitenkin mitoitettu siten, että viime hetken muutokset olisivat olleet liian hankalat. Eikä niistä paksuista lattiaeristeistä varsinaisesti haittaakaan ole.

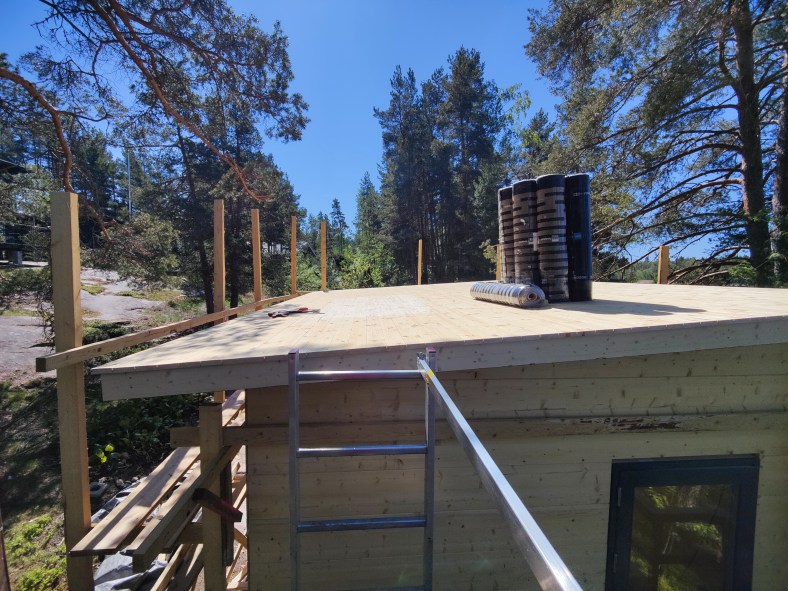

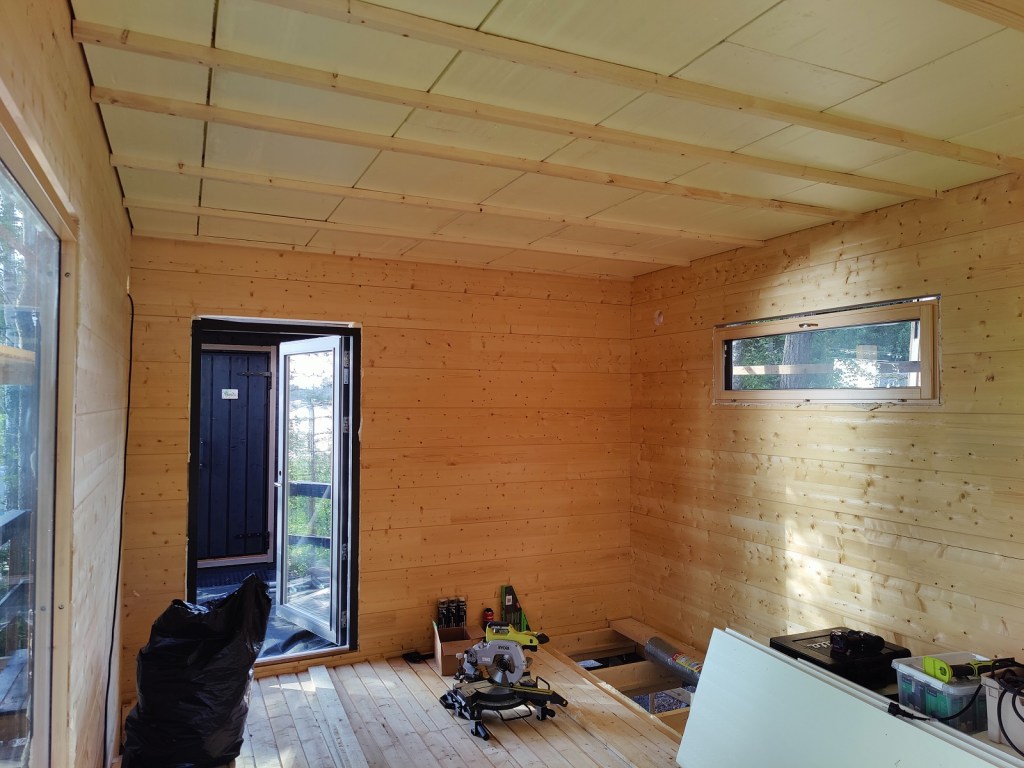

Tässä kuvassa ovat kaikki katon eristeet paikoillaan. Kevään talkooporukkammme teki yläpohjan sen verran vauhdikkaasti, etten ehtinyt välissä edes kuvia ottamaan. Rakenne on kuitenkin sellainen, että kattotuolien välissä on 100 mm finnfoamia ja sen alla kuvassa näkyvät 50 mm levyt. Alempi kerros on ristissä ylempään nähden ja pysyy paikoillaan kuvan 50×50 rimoilla. Rimoihin kiinnitetään aikanaan myös kattopaneelit. Finnfoamien väliset raot tiivistettiin uretaanivaahdolla.

Alapohjan rakenne on peilikuva. Alla vasemanpuoleisessa kuvassa on meneillään lattianiskojen välissä olevien 100-millisten asennus ja oikealla ollaan jo loppusuoralla päälimmäisenä olevien 50 millisten kanssa.

Verkottumista

Puuta koputtaen voi todeta, että toistaiseksi olemme selvinneet ilman hiirien tai muiden vastaavien pesiytymistä asuintiloihin. Vanhassa, heti alkuun puretussa mökissä nämä eläimet olivat riesana. Saunatuvan osalta päätimme pelata varman päälle ja asensimme alapohjaan suojaverkon. Sama olisi pitänyt tehdä jo aiempiinkin rakennelmiin, mutta erinäisistä syistä johtuen ei verkkoja ole laitettu. Jos huonosti käy, niin jälkiasennus on toki pilariperustuksilla varustettuin taloihin ainakin periaatteessa mahdollista. Talojen alla välitilassa ryömiminen ja verkon nitominen ylöspäin on urakka, jonka kyllä lykkää niin pitkälle, kunnes on pakko.

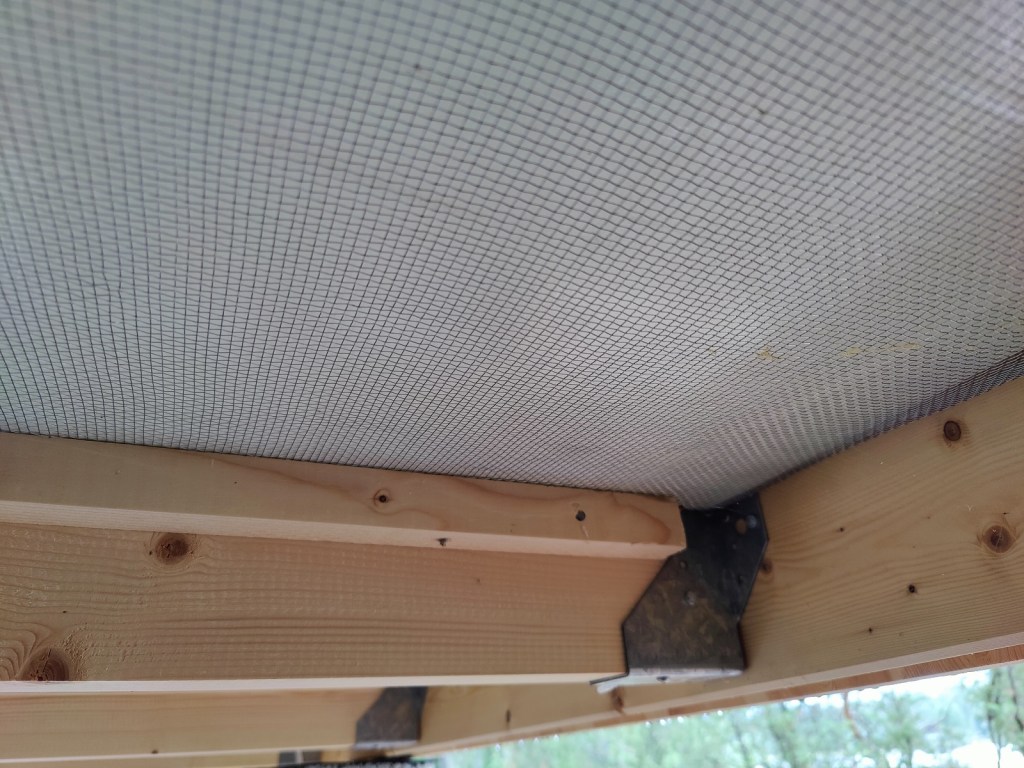

Suojaverkko toivottavasti pitää kutsumattomat pienvieraat loitolla.

Seuraavassa jaksossa pureudumme ulko- ja sisämaalaukseen. Käymme läpi, mitä valintoja teimme, miten onnistuimme ja miten eri tuotteet vertautuvat toisiinsa. Siihen asti, mukavaa loppukesää!

Ikkuna- ja kattotalkoot

Rungon pystyttämisen (ks. edellinen artikkeli) jälkeen seuraava kriittinen vaihe oli rakennelman saaminen sateelta suojaan. Pienehkön hirsirakennelmamme kaikki muut työt oli periaatteessa mahdollista tehdä yksin tai max kahdestaan, mutta ikkunoiden ja oven asennus vaati lisävoimia. Niinpä yhtenä alkukesän viikonloppuna järjestimme talkoot tätä varten.

Hirsirunko valmiina katon ja ikkunoiden asennusta varten:

Telineitä varten oli hankittuna pari sataa metriä kakkosnelosta. Niistä ja aiemmista projekteista ylijääneistä laudoista saimme nikkaroitua ihan kelvolliset tellingit työtasoineen.

Ikkunoita hukassa

Ennen asennusta tarvitaan tietysti myös asennettavat tavarat. Ikkunoiden kanssa oli pieniä toimituksellisia haasteita. Rahtikirjoissa oli listattuna kaksi kollia ikkunoita. Kaukokiito toimitti vain yhden. Kuljettaja teki tarvittavat merkinnät rahtikirjoihin ja lupasi selvittää, missä puuttuva paketti olisi. Tässä vaiheessa oli onneksi kolmisen viikkoa aikaa asennukseen, joten asia ei ollut ns. kriittisellä polulla.

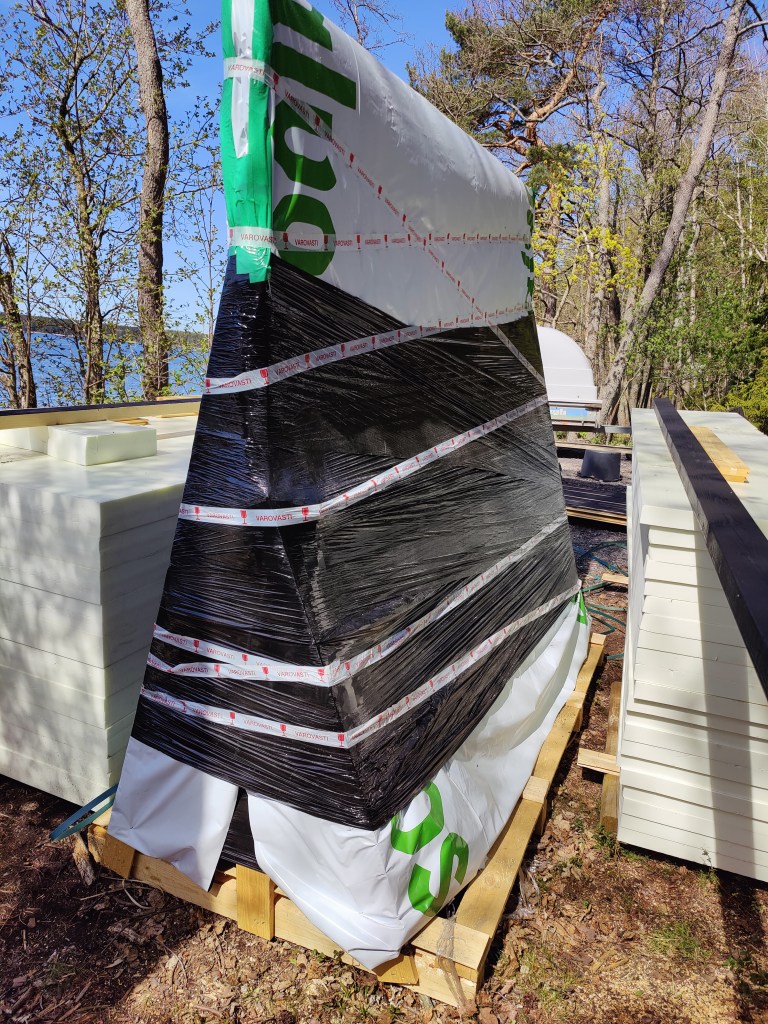

Ikkunapaketti
Rahtikirjassa oli kaksi kollia ikkunoita, mutta kuormassa oli vain tämä yksi tiiviisti muovitettu paketti.

Viikko vierähti eikä Kaukokiidolta kuulunut mitään. Vuorossa oli yhteydenotto asiakaspalveluun. Ystävällinen aspan henkilö lupasi selvittää asiaa ja palata pikimmiten. Taas vierähti viikko ja kun mitään ei kuulunut, piti uudestaan soittaa as.palveluun. Jälleen palvelu oli asiallista, mutta lopputulos sama. Kaukokiidolla ei ollut mitään hajua, missä kateissa oleva kolli voisi olla. Kehottivat ottamaan yhteyttä tavaroiden toimittajaan eli Salvokseen ja selvittää heidän kanssaan, mitä tehdä. Tässä vaiheessa alkoi jo pinna kiristyä. Annoin selkeästi ymmärtää, että en kokenut millään lailla velvollisuudekseni jatkuvasti soitella ja selvitellä matkalla hävitettyjen pakettien kohtaloa.

Koska aika alkoi olla kortilla, niin ei auttanut muu kuin ottaa Salvokseen yhteyttä ja kysyä, mistä saataisiin puuttuvat ikkunat työmaalle. Löytyiväthän tavarat lopulta. Vastoin kaikkia toimitusdokumentteja ikkunat olivat kaikki yhdessä kollissa. Selitys oli kuulemma se, että Salvoksen alihankkija lähettää kiinteät ja avattavat ikkunat erillisinä paketteina. Tästä johtui rahtikirjoihin merkityt kaksi kollia. Koska meille tuli sauna omana toimituksena jo viime vuoden lopulla, oli Salvoksen tehtaalla purettu ikkunapaketit ja otettu saunan ikkunat pois. Loput ikkunat oli sinänsä näppärästi pakattu yhteen kolliin. Tässä yhteydessä oli vain unohdettu päivittää toimitusdokumentit.

Lopputulos oli siis hyvä, mutta ylimääräistä työtä tuli tehtyä. Kaukokiidon asiakaspalvelu sai myös kuunnella turhaa asiakkaan kiukuttelua. Siitä pahoittelut, mikäli joku asiaan osallistunut tämän sattuu lukemaan. 🙂

Ikkunoiden asennus

Iso ikkuna ja lasiovi ovat sen verran painavia, että niiden asennukseen ilman nosturia

tarvittiin joukko raavaita miehiä. Ylimääräistä haastetta toi jälleen kerran vino ja epätasainen kalliopinta. Talopakettivalmistajien vaatimuksena on tasattu sorapinta kahden metrin mitalta rakennettavan talon ympärillä. Vaatimus on varsin ymmärrettävä, jos ja kun aika on rahaa. Talkoilla tehtävissä harrasteprojekteissa ei onneksi tarvitse ajankäyttöä viimeiseen asti optimoida.

Asennusprosessia harjoiteltiin päädyn kapeamman (=kevyemmän) ikkunan kanssa. Ikkunan alareunan alle asetettiin ensin pienet puupalat, joilla ikkuna asettuu vaateriin. Seinän sisäpintaan ruuvattiin vanerilaput, joita vasten ikkuna nostetaan. Lappujen ansiosta ikkuna ei pääse kaatumaan taloon sisälle ja samalla karmin sisäpinta asettuu seinän kanssa samaan tasoon.

Ikkunat nostettiin kuormaliinojen avulla käsivoimin paikoilleen. Karmeissa esiporattuina oleviin paikkoihin laitettiin kiinnitysruuvit. Ruuvien kohdalle karmin ja seinässä olevan karapuun väliin tuli kiilat, joilla ikkuna kohdistettiin sivusuunnassa oikealle paikalleen. Ruuvit sitten kireälle ja ikkuna oli tukevasti paikoillaan. Periaatteessa yksinkertaista, mutta painavien elementtien liikuttelu ja hienosäätö vaatii sekä voimaa että tarkkuutta.

Katto

Ikkunoiden jälkeen apuvoimat allokoitiin kattohommin. Kattomuotona meillä on loiva, neljän asteen pulpetti. Valinta on tietysti makuasia, mutta yksi etu hirsirungon yhteydessä tästä seuraa. Pulpettikattoisen rakennuksen päädyt ovat kattotuoleihin saakka täyttä hirttä. Tämä päti sekä meille aiemmin tulleissa Kontion rakenteissa kuin myös nyt Salvoksen osalta. Vaikka päätykolmioissa käytettävät hirsipaneelit ovat periaatteessa mitoiltaan yhteensopivia, niin pientä eroavuutta ulkonäössä aina on. Joissain ratkaisuissa on jopa selkeästi näkyvä raja eri rakenteiden välissä. Lisäksi tuntuu hyvältä, että koko seinä on samaa tavaraa alhaalta ylös asti.

Kattoristikot eli – tuolit lepäävät hirsiseinien päällä. Kaikki näkyviin jäävät räystään osat pyrittiin maalaamaan ulkoseinävärillä maanpinnalla jo ennen asennusta. Maalaamisen voi toki tehdä myös jälkeenpäinkin. Ahtaiden räystäskoteloiden maalaus ylöspäin kurkottelemalla enemmän tai vähemmän kumarassa asennossa on työvaihe, jonka mielellään korvaa miellyttävämmillä tavoilla.

Kattoristikoita on yhdeksän kappaletta. Reunimmaiset ruuvattiin suoraan kiinni hirsirungon sisäpintaan. Muut kiinnitettiin kulmaraudoilla. Koolausväliksi määräytyi toimitukseen kuuluneiden Finnfoam -eristeiden mukaisesti 67cm. Mitathan eivät koskaan mene tasan, joten tarvittava säätö on tehty keskimmäisillä ristikoilla (niiden väli on n. 50 cm). Näihin väleihin tulevissa eristeissä oli siis enemmän leikkelytyötä.

Isohko osaurakka oli huopakaton alle tarvittavan aluslaudoituksen (ns. raakapontti) naulaus kattoristikoiden päälle. Talkooporukkamme hoiti homman sujuvasti. Alhaalla oli kaksi henkilöä katkomasssa ja nostelemassa lautoja ylös katolle. Ylhäällä oli niin ikään kaksi henkeä mittaamassa ja naulaamassa lautoja paikoilleen.

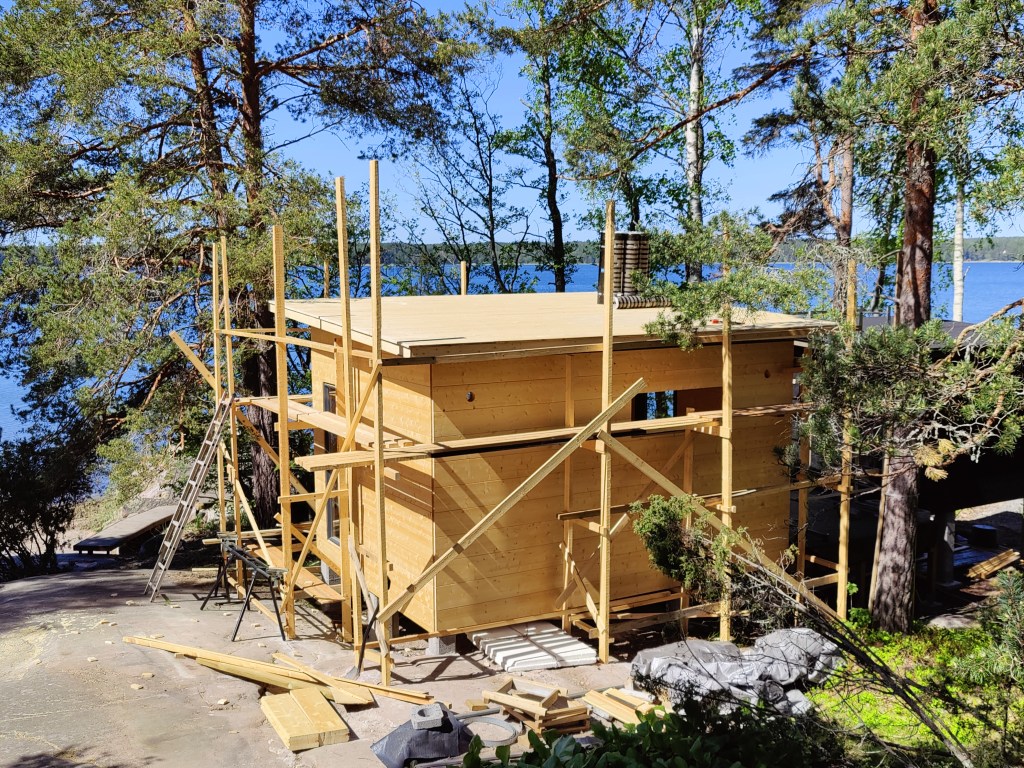

Raakapontit asennettuna
Valmis raakaponttilaudoitus.

Nyt oli pahin jo ohi. Pressu kattolaudoituksen päälle ja mahdollinen sade ei enää pääsisi kastelemaan rakenteita.

Tästä jatkettiin taas ilman apuvoimia. Seuraavina vuorossa olivat viimeiset isot ulkopuoliset työt: huopakate sekä seinien maalaus. Näiden jälkeen jatkoimme sisätöillä (eristeet, sisäkatto, lattia, sähköt, maalaukset, listat jne.) – palataan asiaan taas uusien postausten merkeissä.

Kasvihuoneen uusi lattia

Uuden rantasaunan sivutuotteena saimme tarvikkeet kasvihuoneen lattian ehostamiseen. Pelastimme viime syksynä vanhan saunan purun yhteydessä niin monta ehjää hormitiiltä, kuin urakoitsijan kavinkoneen kauhan edestä ja alta vain ehdimme. Laskimme, että saisimme tehtyä näistä tiilistä kasvariin lattian ja niin myös lopulta kävi.

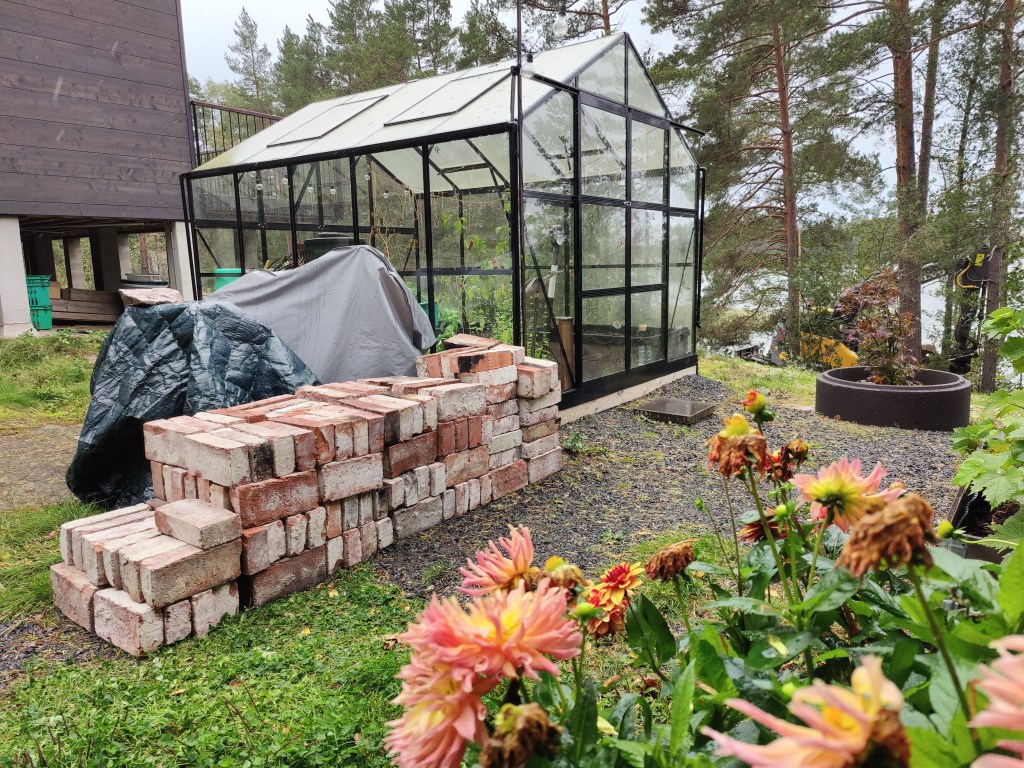

Tiilet talvehtivat pinossa loppusijoituspaikan vieressä:

Kasvihuone pystytettiin tasatulle ja tiivistetylle murskepedille muutama vuosi sitten. Tiililattian pohjat olivat siis pitkälti valmiit. Karkean sepelin päälle levitettiin vähän kivituhkaa ja tiilien latominen oli suht helppoa.

Alkuun piti kuitenkin päättää ladontakuvio. Vaihtoehtoja olisi asiaan tarkemmin paneutuen löytynyt vaikka kuinka monta. Lähipiirissä järjestetyn pienimuotoisen äänestyksen jälkeen päädyttiin alla näkyvään versioon kalanruotokuviosta:

Pientä haastetta tuli tiilten kokoeroista. Vanha sauna oli rakennettu pitkälti kierrätystavaroista. Ilmeisesti hormia varten oli saatu tavaraa eri kohteista. Muuratessa voinee laastilla tasata kokoeroja, mutta lattiaa tehdessä asia ei ole ihan niin yksinkertainen. Onneksi kyseessä ei ole mikään paraatipaikka ja pieni rustiikkisuus jopa sopii tällaiseen kohteeseen.

Lattia oven suunnalta. Tiilien puhdistamisessa kiinni tarttuneesta laastista oli oma työnsä, mutta tässäkään suhteessa ei onneksi tarvinnut pyrkiä täydellisyyteen.

Tiilien väliset raot täytettiin lopuksi saumaushiekalla.
Tiiliä riitti myös pieneen penkkiin/pöytätasoon.

Hirsiä kehiin

Rantasaunakompleksimme ensimmäinen osa saapui viime vuoden joulukuussa kuorma-auton lavalla tehtaalla valmiiksi koottuna pakettina. Vajaat kaksi tuntia ja sauna oli käyttövalmis. Kompleksin toinen osio eli saunatupa toimitettiin nyt huhtikuun lopussa rakennussarjana. Tämän osalta olisi hyvä suoritus, jos edes kahdessa kuukaudessa saisimme valmista aikaiseksi. Kolmas vaihe tulee olemaan rakennelmien väliin ja ympärille myöhemmin tulevat terassit.

Aloitetaan tuvan osalta pohjalta eli perustuksista. Rantasaunan rakennuspaikka on haastava. Sauna on tasatulla sorapedillä ja tupa tulee kuoppaiselle ja jyrkälle kalliorinteelle. Väliin jäävä terassi toivottavasti vähän tasoittaa mahdollisia sorapatjan painumisia.

Saunatuvan perustukset
Kalliopohja on varsin aaltoileva. Väliaikaisportaita pitkin pääsee väliterassille, jossa on toistaiseksi pressulla suojattu vaneripohja. Pudotusta on sen verran, että kaiteet ovat tarpeen. Vaikka väliaikaiset ovatkin, Mari tuunasi niistä vähän tyylikkäämmät.

Tuvan perustukset muurattiin pilariharkoilla. Toteutus oli sama kuin aiemmin vierasmajassamme. Kallioon porattiin ensin reiät tartunnoille: 8 millin harjateräkset ja 12 mm:n ankkuriruuvit. Seuraavaksi valettiin anturat ja niiden päälle muuratiin harkot. Harkot joko tasattiin rälläkällä oikeaan korkoon tai niiden päälle tehtiin lisävalu samalla kun harkkojen raudoitetut reiät valettiin täyteen betonia.

Kevät 2024 on ollut erikoinen. Talviset olosuhteet jatkuivat huhtikuun lopulle ja sitten yhtäkkiä olikin jo täysi kesä. Perustusten muuraukset ja valut teimme noin viiden asteen lämpötilassa, joka dokumenttien mukaan pitäisi olla ok. Betonin kovettuminen vain oli todella hidasta. Onneksi oltiin riittävän ajoissa liikkeellä.

Rakennussarja rannassa

Tuvan toimitusajaksi oli edellisenä syksynä sovittu vappuviikko. Salvos olisi halunnut toimittaa tavarat jo kaksi viikkoa etuajassa. Tämä olisi ollut meille turhan aikaista ja sovimme ajankohdaksi huhtikuun viimeisen viikon. Tavarat tulivat sovittuna päivänä, tällä kertaa Kaukokiidon kuljettamana. Tai jos ihan tarkkoja ollaan, niin Kaukokiidon alihankkijan tuomana. Kaukokiidon lähimmässä terminaalissa, kun ei kuulemma ollut nosturiautoa saatavilla. Oikein mukava kuski joka tapauksessa.

Koko setti mahtui tarkkaan aseteltuna yhteen kuormaan. Ajotiellä alas rantaan on pari tiukkaa mutkaa, muttta niin vain tämäkin auto perille pääsi. Onneksi näin, sillä kuormalla oli painoa useampi tonni. Kuski oli paikasta innoissaan. Ei ollut tätä ennen autollaan päässyt ajamaan kuormaa aivan vesirajan asti.
Tavarat ripoteltuna mahdollisimman optimaalisesti lähelle rakennuspaikkaa. Isossa paketissa edessä ovat rakennuksen hirret. Vasemmalla muu tarvittava puutavara. Lisäksi kuormassa olivat ikkunat, ovi, eristeet, kattohuovat jne.

Kehikon kasaus

Asennusohjeiden mukaisesti aloimme koota hirsikehikkoa. Ainahan ensikertalaisella menee aikaa erilaisten yksityiskohtien miettimiseen eikä virheiltäkään voitu välttyä. Salvoksen ihan kelvollisten ohjeiden mukaisesti saimme kehikon joka tapauksessa kasaan.

Perustuspilarit olivat oikeilla paikoilla. Pientä toleranssia niissä sallitaan. mutta ei paljoa. Ensimäisen hirsivarvin olisi muutenkin syytä olla tarkkaan paikoillaan. Mahdollisia virheitä vaakasuoruudessa tai ristimitoissa olisi vaikea, ellei jopa mahdotonta myöhemmin korjata.

Ohjeissa oli joitakin epätarkkuuksia ja epäloogisuuksia. Suurimpana ihmettelyn aiheena olivat ikkuna- ja oviaukkojen reunoihin tulevat vinoruuvit. Ohjeiden mukaan asennettuina ne tukkivat sekä sähkö- että kierretankoreikiä. Huomasimme asian, kun olimme jo noin kymmenennessä hirsikerrassa. Parin valmistajan asiakaspalveluun soitetun konsultaatiokierroksen jälkeen päädyimme ratkaisuun, jossa jo kiinni ruuvatut ruuvit irrotettiin ja laitettiin uudestaan kiinni, mutta tällä kertaa sivummalle hirteen ja pystympään.

Suunnittelija oli hirsikuviin jopa piirtänyt, miten vinoruuvit osuvat hirsiin porattuihin reikiin. Alla olevassa kuvassa punainen nuoli osoittaa näitä onglemakohtia. Ohuet punaiset vinoviivat merkkaavat ruuveja ja pystysuorat mustat viivat ovat sähkö- ja kierratankoreikiä. Asennettaessa olisi vain pitänyt tajuta, että meidän 110-millisellä hirrellä ja aivan nurkkiin sijoitetuilla aukotuksilla ei ruuveja voi laittaa hirren keskelle, vaan aivan reunaan ja mielellään vielä huomattavasti pystympään kuin ohjeiden 45asetta.

Kun nyt alettiin ruuveista puhua, niin jatketaan vähän lisää. Ruuveilla varmistetaan hirsien asettuminen tiukasti paikoilleen. Nämä lienevät hirsikehikoita työkseen asentaville tuttuja juttuja, mutta tällainen amatööri harvemmin saa tämänkokoisia ruuveja ruuvailla:

ruuvit
Kuvan ylemmät ruuvit (8X200 milliset) tulivat ikkunapieliin ja hirsikehikon nurkkiin. Pidempiä 8×240-millisiä ruuvattiin muutama joka hirteen pystysuoraan. Ruuvauskärkenä oli harrastelijalle vähän epätyypillinen TX40. Mittakaavaa tuomassa on kuvassa keskellä tavallinen 5×90 -millinen ruuvi. Voisi kuvitella, että kehikko pysyy näillä eväin kasassa.

Vanha ruuvinvääntimeni oli lujilla ruuvien kanssa. Hyvin kone kesti, vaikka välillä vähän valittikin.

Kehikko valmistuu

Rakennuksen hirret ovat 110 paksuja ja 270 korkeita. Hyvä puoli tämän korkuisissa hirsissä on, että valmista syntyy vauhdilla. Joka varvilla saadaan teholliset 26 senttiä lisää korkeutta. Kaikkiaan hirsikertoja tuli korkeammalle seinälle 13 kappaletta.

Yllä mainitut hirsimitat yhdistettynä talon ulkomittoihin saivat aikaan sen, että pisimmät hirret olivat juuri ja juuri käsin siirrettävissä ja nostettavissa paikoilleen. Toki salilla viihtyneet ja kokeneet raksaajat mitä todennäköisimmin helposti hoitaisivat myös paksummat ja/tai pidemmät palikat paikoilleen. Meidän käytettävissä olevan henkilöstön osalta toimittiin kuitenkin äärirajoilla.

Hirret olivat tehtaalla valmiiksi työstettyjä ja numeroituja. Piirustuksia seuraten kasaaminen oli suoraviivaista. Myös työstölaatu oli oikein hyvä ellei jopa erinomainen. Kulmaliitokset loksahtivat tarkkaan paikoilleen, kunhan vähän nuijalla avitti.

Pystystahtimme vaadittavine tuumailuineen, yritä ja erehdy -vaiheineen sekä telinetöineen oli pari-kolme hirsikertaa päivässä. Kehikko oli pystysssä kahdessa viikonlopussa. Seuraava stressin aihe olikin sitten sadesuojaus. Liekö huolellisten muovitusten ansiota, koska tämän vuoden toukokuussa ei kohteessamme ole satanut käytännössä lainkaan.

Hirsikerrat kaikki asennettuina. Näin pitkälle pääsimme Joonaksen kanssa kahdestaan ja Marin auttaessa aina, kun muilta kiireiltään ehti.

Seuraavat työvaiheet vaativatkin jo apuvoimia – paino erityisesti sanan jälkimmäisellä osalla. Näistä lisää seuraavassa jaksossa, jossa paneudumme mm. kattorakenteisiin, kadonneiden ikkunoiden arvoitukseen sekä lopulta ikkunoiden ja oven asennukseen.

Sauna valmiina ensilöylyihin

Helppoa rakentamista – tällaista lisää! Toki paikan päällä rakentamisessa on puolensa, mutta valmistoimitus etenkin vuodenlopun pimeässä ja pakkasessa on erittäin hyvä vaihtoehto.

Kaksi tuntia siitä, kun kuljetus saapui kohteeseen oli saunamme asennettuna. Muuten olisi ollut kylpyvalmiinakin, mutta kiuaskivet (12 laatikkoa a 20kg, yhteensä siis 240 kg) piti itse laittaa paikoilleen. Kuljettaja vain naurahti, kun kysyimme, että eikö kivien asennus sisältynytkään toimitukseen. 🙂 Lauteetkin olisimme voineet ottaa asennettuina, mutta Salvoksen valikoimista ei löytynyt meidän makuumme sopivaa ratkaisua.

Tähän toimitukseen sisältyi rantasaunan ensimmäinen puolikas: löylyhuone ja sen yhteydessä oleva pukuhuone. Toisen puolikkaan eli saunatuvan toimitus on ajoitettu toukokuulle. Näiden Salvokselta tilattujen rakennusten lisäksi kompleksiin tulee erinäisiä terasseja. NIiden lopullinen muoto on vielä vähän hakusessa. Isot linjat ovat selvät, mutta yksityiskohdat päätetään vasta sitten, kun näemme, miten rakennelma asettuu paikoilleen.

Lauteet sekä pukuhuoneen sisustus ovat tätä kirjoitettaessa viimeistelyvaiheessa. Niihin palataan tuonnempana. Alla olevien kuvien teksteissä on selostusta siitä, miten rakennus saapui kohteeseen ja miltä sauna näytti siinä vaiheessa, kun oli valmiina ensilöylyihin.

Joulukuun alussa vuonna 2023 oli jo pakkaskelit jopa täällä Länsi-Uudenmaan rannikkolla. Onneksi lunta ei ollut kuin nimeksi. Toimitus tuli tasan ajallaan ja ainakin tähän asti Salvos on muutenkin hoitanut lupaamansa asiat mallikkaasti. Tällaisten valmismökien toimittamiseen liittyy joitain rajoituksia mm. rakennusten mittojen osalta. Hyvin he kuitenkin jumppasivat meidän toiveiden ja vaatimusten kanssa, jotta sopivat kompromissit saatiin aikaiseksi. Joissain asioissa, kuten esim. lauteiden osalta, emme löytäneet Salvoksen valikoimista meille sopivaa ratkaisua joten jätimme ne pois tilauksesta. Toivottavasti myös saunatuvan toimitus sujuu yhtä mallikkaasti. En toisaalta näe syitä miksei – kyseessähän on yksinkertaisempi asia eli pelkkä materiaalitoimitus. Tässä vaiheessa ainakin voimme lämpimästi suositella Salvosta tällaisiin projekteihin!
Ajoväylä alas rantaan tekee kaksi tiukkaa 90 asteen mutkaa. Tavalliset kuorma-autot ovat niistä selvinneet ilman erikoisempaa kikkailua, mutta tämä korkea ja leveä kuljetus vaati parin oksantyngän poistoa mutkassa olevasta männystä.

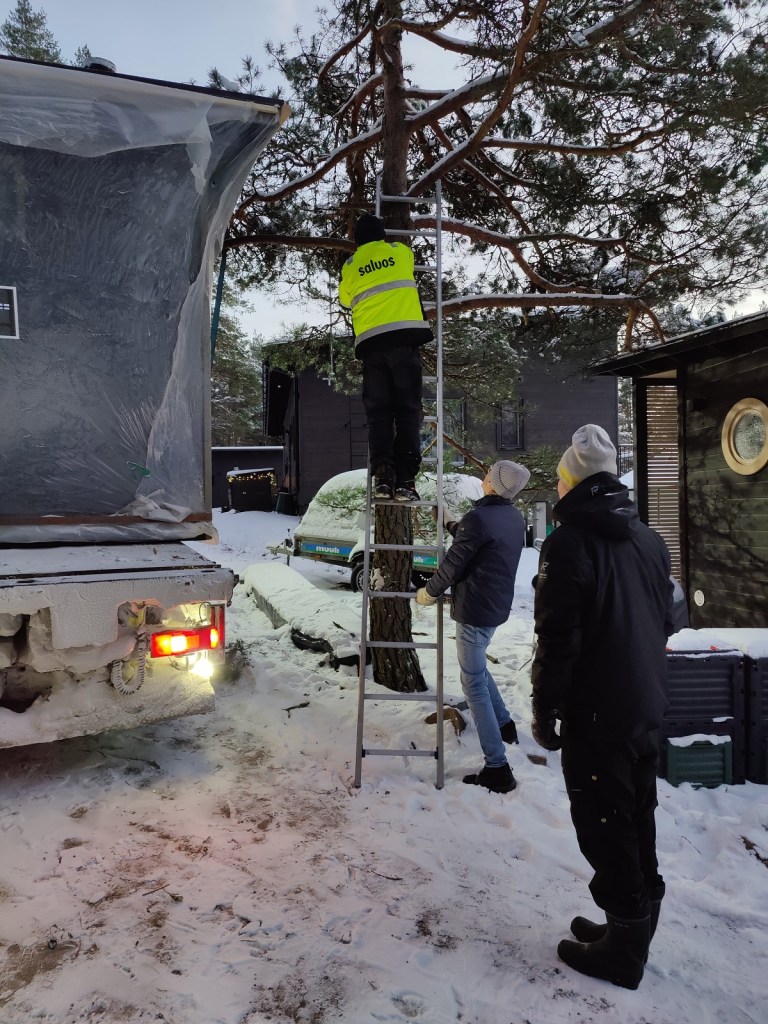

Illan jännittävin hetki – riittääkö nosturin ulottuvuus vai joudummeko kaatamaan puita, jotta auto pääsee lähemmäksi. Kovin monta senttiä ei ilmeisesti jäänyt pelivaraa, mutta hienosti Salvoksen kuljettaja homman hoiti.
Sauna maastoutuu rinteeseen mainiosti. Näin ylhäältä katsoen vasemmalle eli siihen, missä nyt ovat nuo väliaikaisportaat, tulee saunatupa.
Sauna perustustolppien päällä rannan suunnasta nähtynä. Tässä vaiheessa, kun ei vielä ole tupaa vieressä, rakennus on vähän yksinäisen näköinen. Käyttövalmiina se on tästä huolimatta.
Sarjassamme asioita, jotka huomaa vasta sitten kun ne eivät toimi. Vanhan saunamme viemärit olivat jatkuva riesan aihe. Kesällä muuten vain tukossa ja talvipakkasilla lisäksi jäässä. Tämän uuden kanssa on vahva tunne, että viemäröinti toimii paremmin. Pesuvedet johdetaan maahan kaivettuun saunapalloon, josta ne sorapatjan läpi suodattuvat edelleen ympäröivään maastoon.

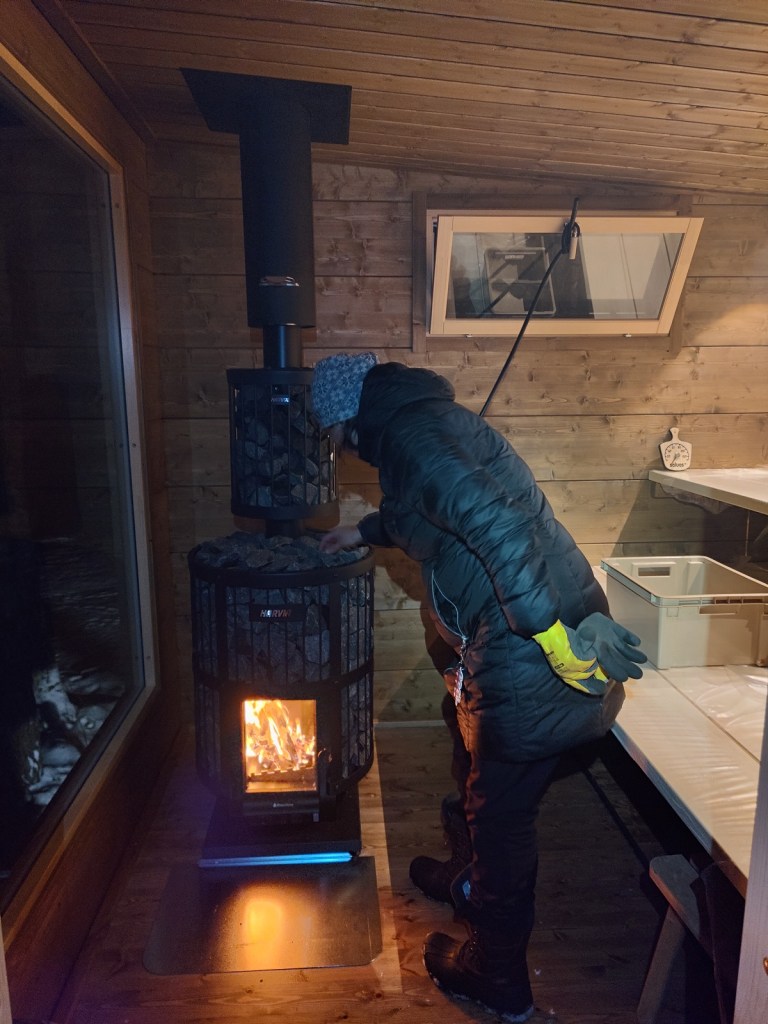

Kiuas on mallia Harvia Legend hormiin integroidulla vesisäiliöllä. Kiuaskivien pesu ja latominen oli aika urakka. Reilu pakkanen toi asiaan vielä lisähaastetta. Tästä selvittiin ja kuvassa palavat ensimmäiset tulet. Ikkunan kahvaan solmittu musta johto on vedenlämmittimen letku. Kuumavesihana kiinnitetään lauteiden alle. Lauteiden asennus on tässä vaiheessa vielä pahasti kesken eli hana ei ole vielä paikoilaan. Kiuasta ei ole kuitenkaan hyvä lämmittää vesisäiliö tyhjänä. Letkun pää on siksi tuettu riittävän korkealle, jotta vedet saadaan pysymään säiliössä, kunnes hana on löytänyt paikkansa.
Aikamoiset savut ja höyryt kiukaasta sekä kivistä ensimäisillä kerroilla lähtikin. Kaksi kertaa tehtiin tämä ”kuivaharjoitus” ja kolmannella kertaa olivat isoimmat käryt jo hälvenneet ja pääsimme kokeilemaan myös löylyjä.
Tätä olemme seitsemän vuotta odottaneet – rantasauna, josta on näkymät merelle. Edessä oleva iso ikkuna on länteen ja päädyn ikkunasta näkee myös keskikesän auringonlaskut. Seinät ja katto on tehtaalla valmiiksi käsitelty Supi saunavahalla. Sävy on Salvoksen spesiaali, sekoitus Karhu ja Mesi -sävyjä. Lauteet ovat vaaleaa haapaa. Tarkoituksena on niiden osalta pärjätä pelkällä parafiinikäsittelyllä.

Lauteiden ja pukuhuoneen viimeistelyt ovat siis vielä vähän kesken. Näistä aiheista on tarkoitus kertoa lisää ihan lähiaikoina. Myöhemmin keväällä on jälleen luvassa sellaista oikeaa raksaaamista, kun aloitamme saunatuvan pystyttämisen. Mukavaa talven jatkoa!

Saunan perustukset

Elämme jännittäviä aikoja – myös saunatyömaallamme. Lokakuun puolivälissä aloimme pienen paineen alla työstää uusien rantarakennelmien perustuksia. Betonivalut ja muuraukset olisi suotavaa tehdä yli +5 asteen lämpötilassa. Kylmien kelien todennäköisyys kasvaa marraskuun myötä merkittävästi. Onhan niitä ratkaisuja, joilla valut yms. voi tehdä kylmemmässäkin, mutta työskentely ulkona kylmässä, pimeässä ja märässä on tarpeeksi haastavaa jo ilman ylimääräisiä vaikeuskertoimia. Onneksi saimme kriittisimmät asiat hoidettua – jos ei nyt ihan hyvän – niin ainakin kohtuullisen sään aikaan.

Jännitysmomenttina on tätä kirjoitettaessa vielä saunarakennelman ensimmäisen osan toimituspäivä. Tilausvahvistuksen mukaisen toimituksen pitäisi olla itsenäisyyspäivän tienoilla. Odotamme Salvokselta tarkkaa päivämäärää.

Perustukset eivät yleensä ole kovinkaan näyttäviä osia rakennuksissa. Usein jopa päin vastoin. Ne ovat kuitenkin välttämättömiä ja siinä mielessä erityisen haastavia, että niiden muokkaaminen tai korjaaminen jälkeenpäin on vaikeaa. Kohta nähdään, miten asiassa onnistuimme.

Saunan perustusten kanssa oli sekä tekemistä helpottavia että vaikeuttavia asioita. Hankalaksi asian teki kallion yllättävän suuret korkeuserot. Vastaavasti helpotus oli korkeuserojen tasaamisella aikaansaatu tasainen pohja perustuspilareille.

Kun vanha sauna oli purettu ymmärsimme hyvin, miksi se oli rakennettu juuri siihen paikkaan ja niillä mitoilla kuin oli. Se oli suunniteltu sentilleen optimaalisesti kallion muotojen mukaan siten, että perustustöitä oli mahdollisimman vähän ja materiaalien käyttö myöhemminkin optimoitua. Uuden rakennelman kanssa lähdimme liikkeelle päinvastaisesti – ensin suunnittelimme haluamamme rakennuksen ja vasta sitten aloimme sovitella sitä maastoon.

Maanrakennustöiden yhteydessä selvisi, että rannan tasaiselta näyttäneessä kohdassa olikin kalliossa yli metrin syvyinen kuoppa. Pehmeä maa kaivettiin pois ja tilalle tuotiin mursketta. Lopulta pohjan korkoeroksi tuli n. 1,2 metriä. Korkeimmista pilareista tuli siis lähes puolitoistametrisiä. Pilareiden pystyttämistä on tiedossa vielä jatkossakin, sillä rakennuksen eteen tulee terassi. Ainakin päälle päin näyttää siltä, että rinne painuu etuterassin kohdalla edelleen alaspäin vähintään samaan tahtiin kuin tähänkin asti. Murehditaan siitä kuitenkin vasta myöhemmin – nyt keskitymme saunan pystyttämiseen.

Projektiamme seuranneet jo tietävätkin, että rantarakennelmamme koostuu kolmesta osasta: saunasta, tuvasta sekä niiden väliin tulevasta terassista. Alla olevassa kuvassa näkyvät laatikot ovat saunan perustusten anturoita varten. Tupa tulee kuvan etualan kalliokohouman päälle. Tässä vaiheessa päätimme vielä siirtää koko systeemiä reilun metrin takana näkyvää tieluiskaa kohti. Tärkeimpänä syynä oli, että saimme paremman ja avoimemman näkymän ylhäältä huvilalta merelle. Lisäbonuksena perustusten korkoerot myös vähän pienenivät.

Tasaiselle sorapedille perustusten teko on suoraviivaista. Anturat tartuntateräksineen voi valaa ensin suunnilleen oikeille paikoilleen. Kun valut ovat kovettuneet ja muotit poistettu, muurataan harkot tarkasti oikeille paikoilleen. Yläpinnat tasataan haluttuun korkoon joko katkaisemalla liian korkeat pilarit rälläkällä tai tekemällä lisävalut alimittaisten pilareiden päälle. Pilareiden keskellä olevaan reikään laitetaan raudoitukset ja reiät täytetään betonilla (S100). Tällaisessa pienessä kohteessa betoni valmistuu kohtuullisella vaivalla myllyllä pyörittämällä. Valmistajan mukaan yhteen harkkoon menee n. 5,5 kg betonia. Säkissä on 25 kg eli yhdestä säkistä pitäisi tulla tavaraa reiluun neljään harkkoon. Aika hyvin tämä pitikin paikkansa eli tarvittavien säkkien määrän voi laskea etukäteen. Toki työvaraa pitää aina olla vähän lisänä.

Kuvassa alla on vasemmalla saunan pilarit ja oikealla kallion päällä olevat tolpat ovat tulevaa tupaa varten. Väliin jää terassi, jonka reunimmaiset 48×148 tukipuut kiinnityvät harkkopilareihin. Terassin keskelle tulee yksi poikkipalkki kestopuutolppien varaan. Tolpat tulevat kuvassa näkyviin pilarikenkiin.

Sauna tulee kohteeseen siis ensin ja se asennetaan näiden metristen tolppien päälle. Haluamme sen myös käyttöön niin pian kuin kuin mahdollista, joten käynti sinne pitää jotenkin järjestää. Tätä varten teimme väliterassille rungon (kuvassa alla) ja sen päälle tulee valiaikaiseksi kulkutasoksi 12 millin vanerit. Kansilaudat asennetaan vasta, kun näemme, miten ja mihin rakennusten hirsiseinät tarkkaan ottaen perustusten päälle asemoituvat.

Ja koska terassi on reilusti irti maasta, tarvitaan portaat sinne kipuamista helpottamaan. Ylijääneistä kestopuupätkistä syntyi suht helposti reisilankut ja kolmiopalat askelmille:

Portaat paikoillaan – työlistalle jäi käsijohde:

Rakennuspaikka odottaa nyt varsinaisen saunan asennusta. Jos kaikki sujuu suunnitellusti, niin joulukuun alussa pitäisi olla jo huomattavasti valmiimman näköistä. Tavoitteena on siis jouluksi uuteen saunaan!

Seuraavana vuorossa: rantasauna

Hirsihuvilan seuraava ja näillä näkymin viimeinen isompi rakennusprojekti on uusi rantasauna. Toki tämänkin jälkeen nikkaroitavaa riittää. Haaveissa on lisäterasseja, portaita kulkuväylille, kesäkeittiö, autokatos/varasto – ainakin nämä tulevat nyt heti mieleen. 🙂 Ennen uusia juttuja olisi tietty hyvä saada nyt aloitetut projektit kunnialla maaliin.

Vanha sauna

Vanha rantasauna oli kiinteistömme viimeinen ns. alkuperäinen rakennelma. Sijainti lähellä rantaa kalliokohouman päällä oli oikein hyvä, mutta valitettavasti emme keksineet, miten siitä saisi muokattua meille oikeasti sopivan.

Vanha sauna tyhjennettynä juuri ennen purkutuomion täytäntöönpanoa:

vanha sauna

Huonejaoltaan rakennus oli suunnilleen päinvastainen, kuin mitä nykyään rantasaunalta odotetaan (mm. ikkunat olivat pienet, terassi väärään suuntaan, merelle ei ollut näkymää jne.). Ehkä pohjaratkaisuun ja ulkonäköön liittyvistä haasteista olisi vielä jotenkin voinut päästä yli, mutta lopullinen niitti oli rakennuksen kunto. Rinteen puoleisella sivulla ei ollut käytännössä lainkaan sokkelia. Vuorilaudat olivat kiinni maassa ja sitä myötä lahonneet. Vesikatto olisi vaatinut uusimista ja kuten purkamisen yhteydessä nähtiin, talon eristeet olivat ajan tyyliin minimalistisesti sahanpurua, epämääräistä pahvia yms. materiaalia.

Ehdimme käyttää vanhaa saunaa jo aika monta vuotta ja varsinkin laude-/kiuasremontin jälkeen se oli ihan ok pelkkänä saunana. Toiveemme oli kuitenkin saada kaikki rakennusjärjestyksen sallima tila käyttöön. Niinpä päädyimme uudisrakennukseen, jossa olisi saunan lisäksi myös saunatupa.

Suunnitelma uudesta

Raaseporissa, kuten varmaan monessa muussakin kunnassa, on sallittua rakentaa rantaan 30 neliön sauna. Rakennuksessa tulee varsinaisen saunan olla vähintään ⅓ pinta-alasta ja loppu voi olla saunatupaa. Lisäksi saunan yhteyteen voi tietyin rajoituksin rakentaa avoterasseja.

Meillä oli monta vuotta aikaa miettiä, mitä halusimme. Jo aika varhaisesta vaiheesta lähtien oli selvää, että uudeksi saunaksi tulisi kaksiosainen rakennelma.Toisessa päässä on sauna ja toisessa tupa. Väliin jää terassi. Katetun terassin osalta on vaatimuksena, että seinäalasta yli 50% pitää olla avointa, muuten terassi lasketaan rakennusoikeuteen. Tämä vaatimus ratkaistiin siten, että sauna on syvyydeltään vähän pienempi kuin tupa.

Alla julkisivu- ja pohjapiirustukset sekä arkkitehdin visio siitä, miltä lopputulos voisi näyttää:

Edellisen osaprojektin eli vierasmajan ajoitus oli huonoin mahdollinen. Tilasimme sen rakennusalan suhdannehuipun aikaan. Hinnat sekä toimitusajat olivat tapissa. Nyt ainakin toimitusajat ovat lyhentyneet huomattavasti ja ehkä hinnatkin ovat vähän tasaantuneet.

Harkitsimme pitkään saunarakennuksen tekoa lautarakenteisena ns. pitkästä tavarasta. Se olisi antanut joustavuutta sekä tilaratkaisuihin että eri materiaaleihin. Kustannuksetkin olisivat olleet hirsirakenteeseen verrattuna alhaisemmat. Hankaluutena tässä olisi ollut pitkähkö rakennusaika. Uusi sauna tulee vanhan paikalle, joka puolestaan tarkoittaa, että rakennusajan olemme ilman saunaa. Tähän ongelmaan löysimme ratkaisun asuntomessuilta Loviisasta.

Loviisan messuilla oli esillä myös jonkin verran vapaa-ajan asuntoja. Erityisesti ihastuimme Salvoksen tuotteeseen. Heidän konseptinaan on toimittaa pieniä hirsirakennelmia täysin valmiina kohteeseen. Rakennukset kootaan tehtaalla sisätiloissa, toimitetaan kuorma–autolla perille ja nostetaan nosturilla perustusten päälle. Saunomaan pääsee periaatteessa välittömästi. Muutaman neuvottelu- ja suunnittelupalaverin jälkeen allekirjoitimme tilaussopimukset.

Rakennelman saunaosuus toimitetaan aikataulun mukaan joulukuun alussa valmiina pakettina. Rakennelman toisessa päässä oleva saunatupa tulee kohteeseen osina ja tilaaja eli me vastaamme pystytyksestä. Tässä tuli vastaan Salvoksen rajoitteet. Haluamillamme mitoilla he eivät pysty toimittamaan tehtaalla valmiiksi tehtyä rakennusta. Vaihtoehdoksi jäi osatoimitus. Saunatuvan osalta meillä ei toisaalta ole kiire. Sen toimitus on ajoitettu keväälle, jolloin rakentaminen on talvea huomattavasti mukavampaa.

Salvoksen vähän kankeahko toimintamalli rajoittaa jonkin verran tilaratkaisuja. He myös pyrkivät kaikessa pysyttäytymään valikoimassaan olevissa vakio komponenteissa. Joissain detaljeissa jouduimme myöntymään kompromisseihin, mutta uskoisin, että ulkopuoliset eivät välttämättä niitä huomaa. Yhteistyö Salvoksen kanssa on toiminut ainakin tähän mennessä jouhevasti ja heillä on riittänyt positiivista asennetta meidän erikoisvaatimuksia kohtaan.

Varsinaiset työt alkoivat vanhan saunan purkamisella

Vanha saunan purku sujui vauhdilla. Tilasimme purkutyön, jätteiden poiskuljetuksen sekä tarvittavat täytöt ja murskepinnan tasauksen/tiivistämisen paikalliselta maanrakennusurkoitsijalta. Koko hommaan meni kolmisen päivää.

Alla olevaa kuvaa klikkaamalla käynnistyy video, jolla näkyy, miten talosta katoaa etuseinä.

purkuvideo

Vanhassa saunassa ei ollut paljoa sellaista tavaraa, jota olisi pystynyt uusiokäyttämään. Jotain kuitenkin pelastimme: reilut 200 kappaletta tiiliä. Näistä on tarkoitus tehdä lattia kasvihuoneeseen. Tiilet kuten iso osa puutavarasta oli jo valmiiksi kierrätettyä. Perimätiedon mukaan näihin tontilla olleisiin rakennuksiin olisi käytetty Tammisaaren vanhasta elokuvateatterista ja sairaalasta purettuja tarvikkeita. Tiilet saavat siis kolmannen elämänsä kasvihuoneessamme.

Samat tietolähteemme osasivat kertoa, että saunan rakentaja oli ollut töissä paikallisessa Alkossa. Yläpohjassa eristeenä olleet pahvilaatikot viittasivat samaan suuntaan:

Kalliopohjan muodot haasteena

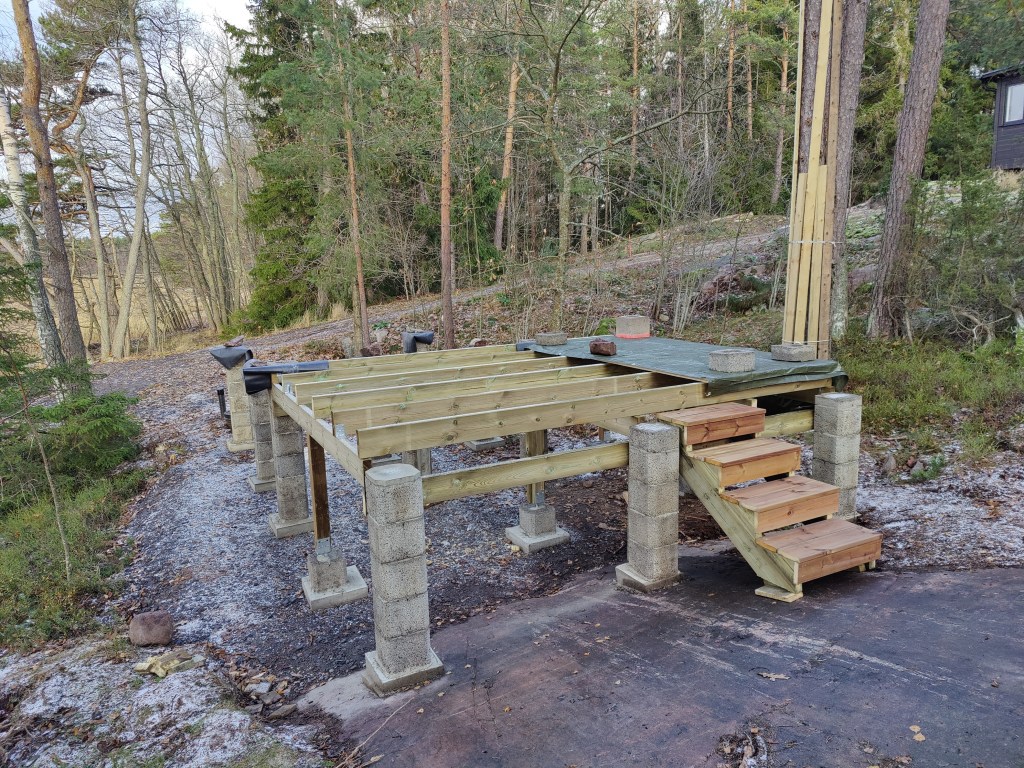

Uuden rakennelman alta jouduimme kaatamaan pari pienempää puuta ja yhden ison männyn. Paljastui, että mänty kasvoi paikassa jossa kalliossa on syvä kuoppa. Korkoeroa kalliopohjassa on kaksi metriä. Mursketäytöllä saimme rajoitettua eroksi n. 1,2m. Käytännössä korkeimmat pilarit tulevat olemaan n. 1,5 -metrisiä. Alla olevassa kuvassa on rakennuspaikka putsattuna ja tasattuna. Saunan perustuspilareiden anturamuotit on asemoitu suunnilleen oikeille paikoilleen.

Syksyn parhaat lämpimät päivät matkailimme eteläisessä Euroopassa ja työmaa seisoi monta viikkoa. Nyt lokakuun loppupuolella pääsemme jatkamaan hommia – vuorossa on perustusten teko. Jännitysmomentteina ovat syksyn lämpötilat ja sateet. Kaiken järjen mukaan pitäisi olla aikaa vielä n. kuukauden ajan tehdä valuja plusasteisissa keleissä. Deadline on joulukuun puolivälissä, jolloin on tilausvahvistuksen mukainen saunan toimitus. Palataan asiaan viimeistään siinä vaiheessa.
